Kasberger - Die neue Generation

Die Firmenzentrale in Passau stellte sich ganz neu auf

Bis Ende März 2020 wurde das bestehende Ausstellungs- und Bürogebäude auf dem erweiterten Kasberger-Areal in der Haitzinger Straße durch einen eindrucksvollen Neubau ersetzt. Damit ist der erste Bauabschnitt geschafft – der zweite erfolgte bis Mitte 2022 mit der Fertigstellung des neuen Lagers. Auch während der Bauphase bediente Kasberger seine Kunden in gewohnter Qualität und Schnelligkeit.

Die ebenerdige Ausstellungsfläche mit Beratungsplätzen und dem Fachmarkt mit Expressschalter umfasst ca. 2.200 qm. Das komplette Sortiment, integriert in moderne Produktpräsentationen, ist in den bis zu 8,5 m hohen Räumen auf einem Blick ersichtlich. Den Profikunden steht ein Eingang mit separaten Parkmöglichkeiten zur Verfügung. Für Endkunden wurde ebenfalls ein attraktiver Eingang mit vorgelagerten Parkplätzen geschaffen. Auch in der Tiefgarage, mit einer Elektroladestation, stehen für die Kasberger Industriepartner und Kunden zahlreiche Stellplätze bereit.

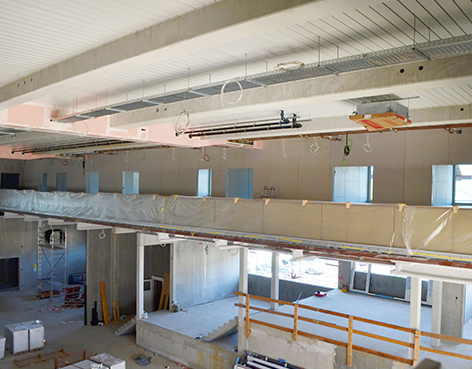

Das 1. Obergeschoss, mit Büro- und Verwaltungsarbeitsplätzen, wurde als Atriumlösung umgesetzt. In der 1. und 2. Ebene befinden sich moderne Besprechungs- und Schulungsräume, Verwaltungsarbeitsplätze sowie ein Aufenthaltsraum und eine großflächige Dachterrasse mit Gründach für die Kasberger Mitarbeiter.

Entstehung des neuen Kasberger Standorts

April 2020

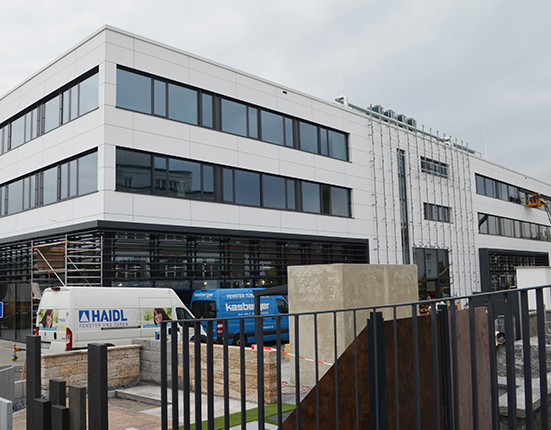

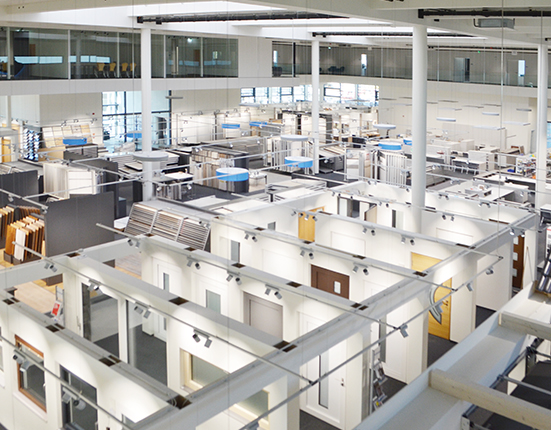

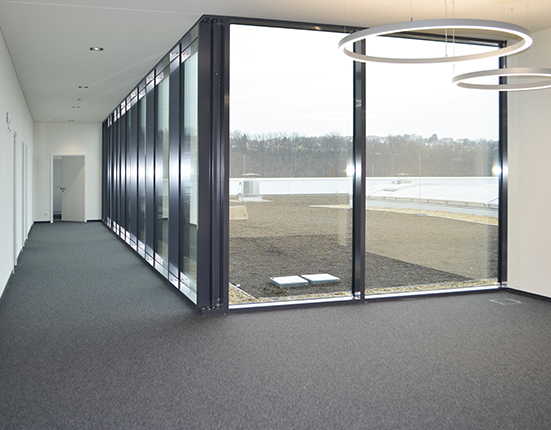

Zum Verkaufsstart am 27. April sind auch die letzten Feinheiten in der neuen hochmodernen Firmenzentrale erledigt.

März 2020

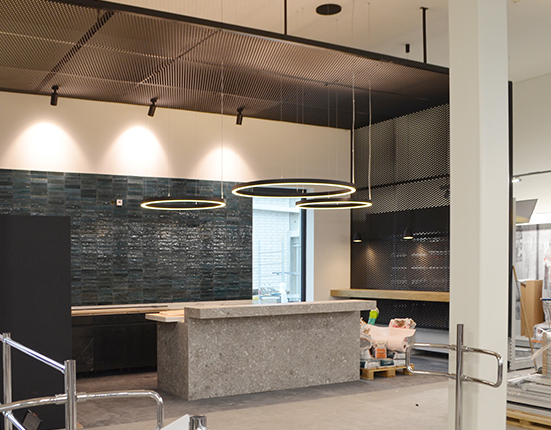

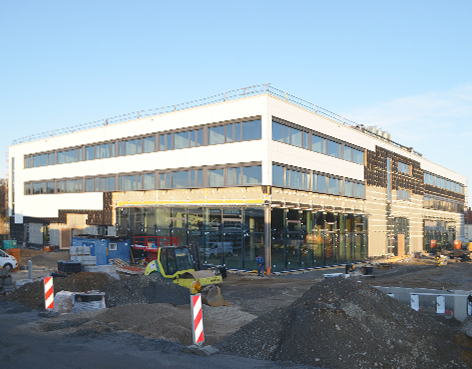

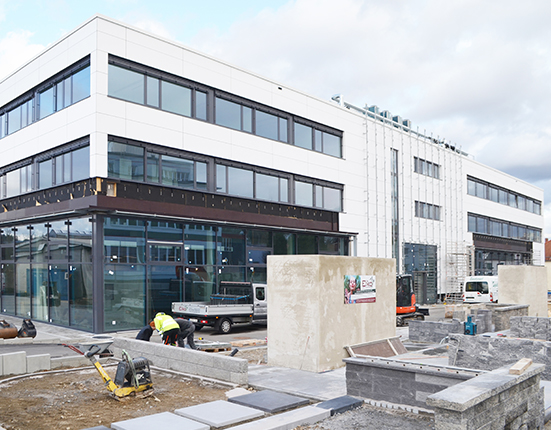

Die Fertigstellung der Fassase ist fast abgeschlossen - es fehlt nur noch unser Kasberger-Logo!

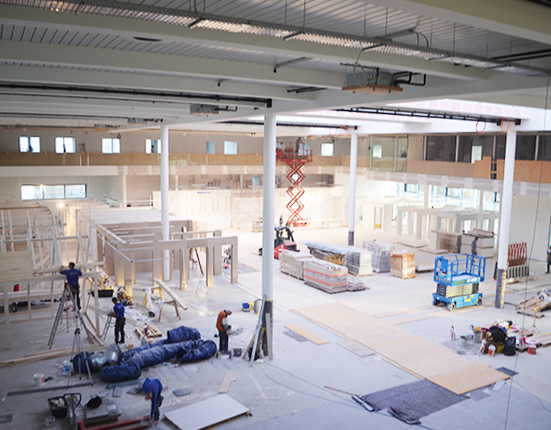

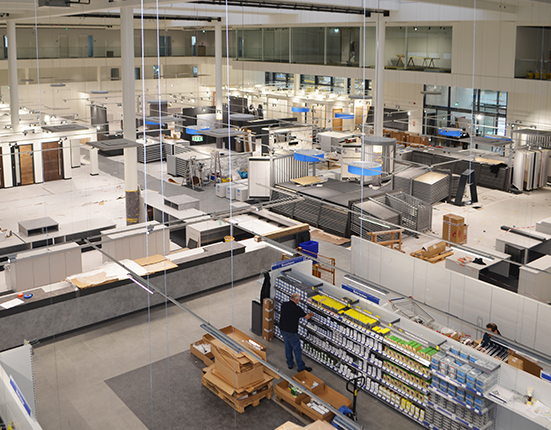

Der 2.200 Quadratmeter großen Fachausstellung im Innenbereich sowie der weitläufigen Gartenausstellung im Außenbereich wird noch der Feinschliff verpasst.

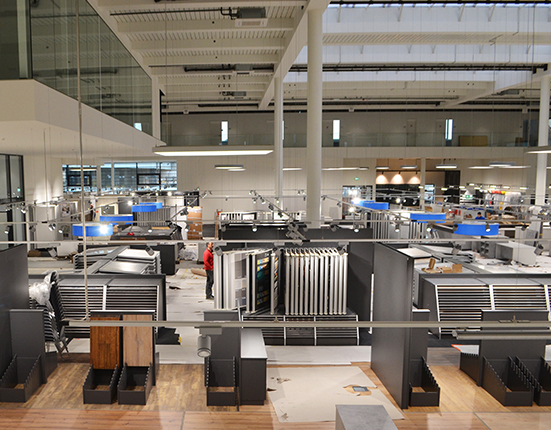

Die Monitore für unsere digitale Ausstellung sind bereits einsatzbereit.

Die Arbeiten am deutlich erweiterten Bodenstudio sowie an den 20 Badkojen gehen dem Ende zu.

Unsere zahlreichen Fliesenschränke sind beinahe komplett bestückt.

Auch der Fachmarkt mit Expressschalter nimmt derzeit Formen an und das daneben liegende Bistro wirkt schon fast einladend.

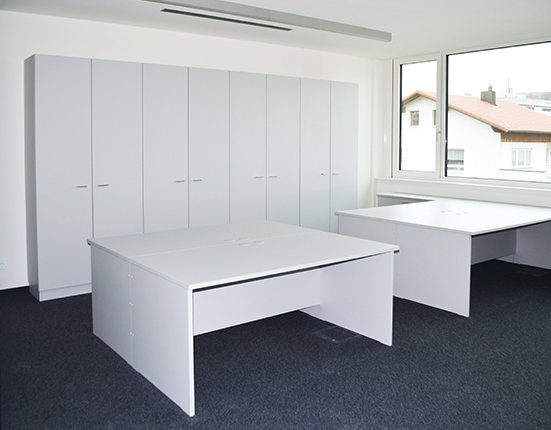

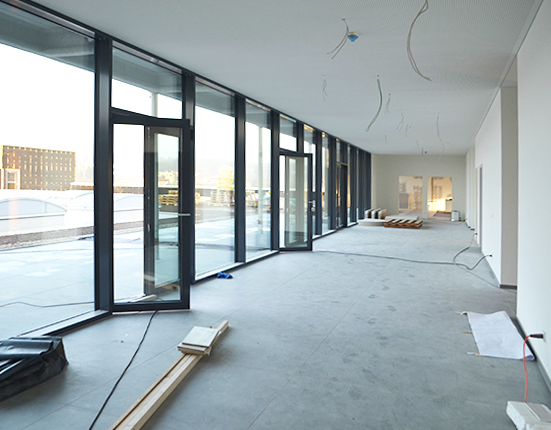

Das 1. und 2. Obergeschoss sind für den Einzug bereit.

Februar 2020

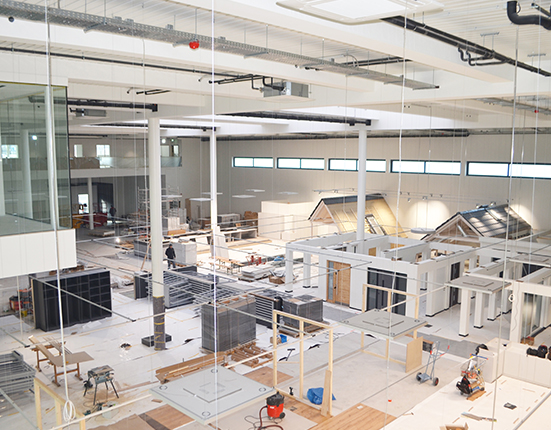

Die Entstehung unserer neuen Fachausstellung im Innen- und Außenbereich schreitet in großen Schritten voran.

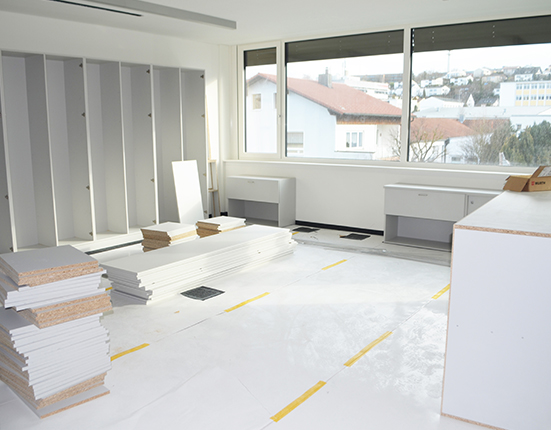

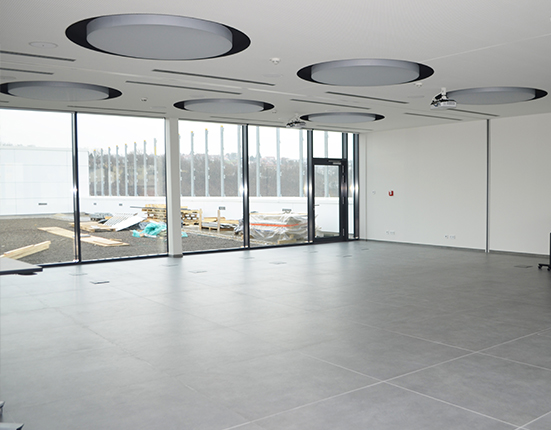

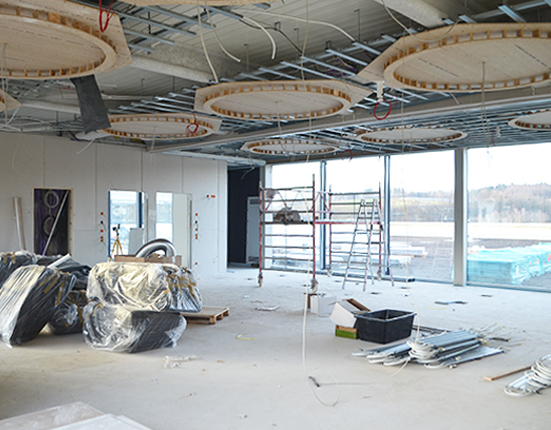

Außerdem sind die Büroräume beinahe bezugsbereit.

Alle 80 Räume werden in den nächsten Wochen komplett fertiggestellt. Dazu zählen neben den Büroräumen auch Schulungs- und Besprechungsräume, Aufenthaltsräume, Sanitärräume sowie Server-, Elektro- und Technikräume, Druckerräume, Lager- und Vorratsräume, Putzräume und Küchen.

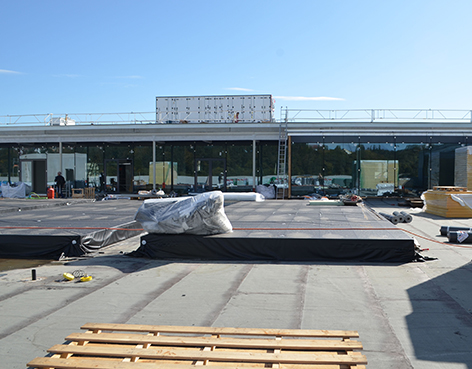

Die Arbeiten in der Tiefgarage und an der Dachterrasse sind im Großen und Ganzen abgeschlossen.

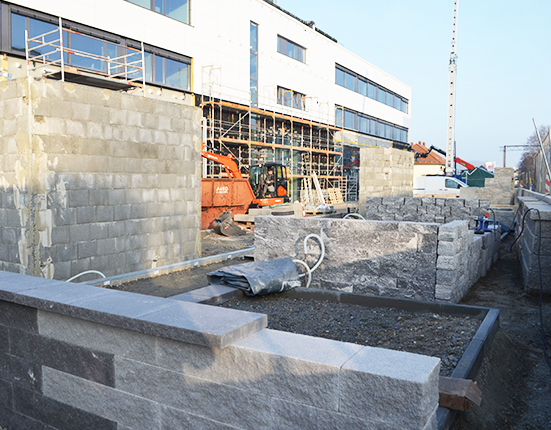

Januar 2020

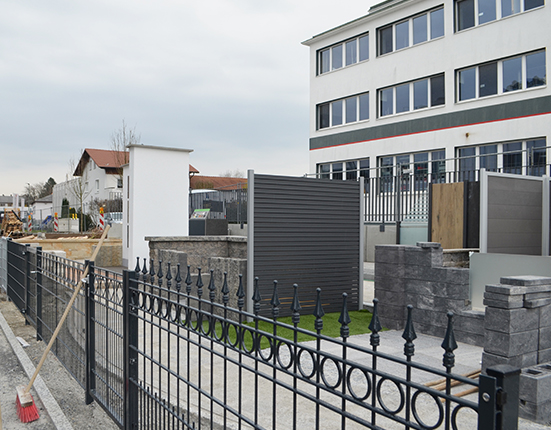

Vor dem zukünftigen Haupteingang im Außenbereich entsteht die 430 m2 große Gartenausstellung.

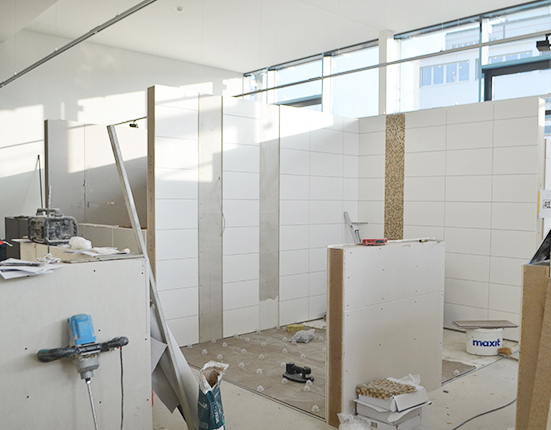

Im Erdgeschoss werden die insgesamt 20 Badkojen gefliest und bestückt.

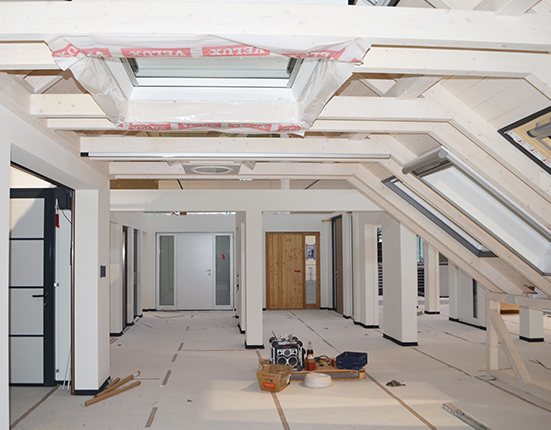

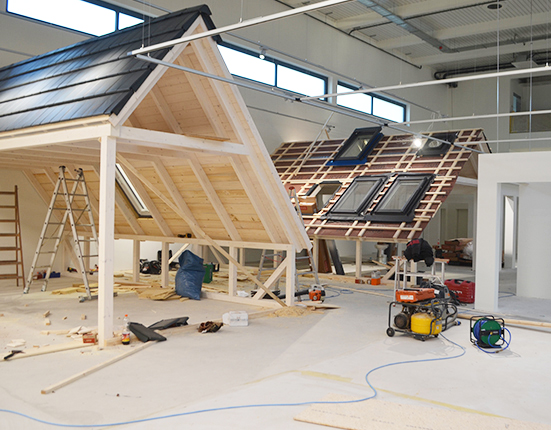

Außerdem sind in der Baustoffausstellung bereits die Dachfenster in das Dachmodell integriert.

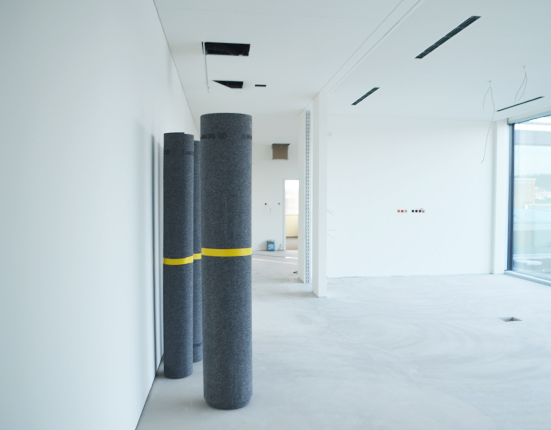

Die Fliesenverlegearbeiten im 2. Stock sind nahezu abgeschlossen.

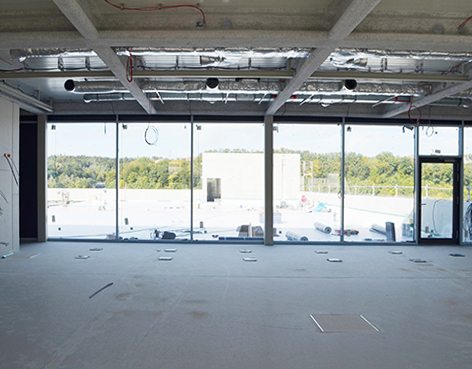

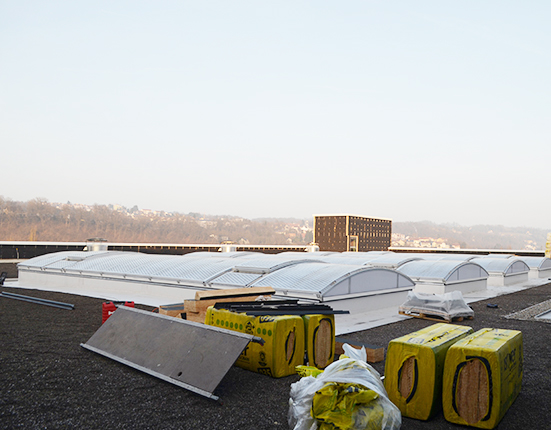

Auf der Dachterrasse sind nun die Lichtkuppeln deutlich zu sehen.

Dezember 2019

Die drei unterschiedlichen Stockwerke befinden sich in verschiedenen Ausbaustufen:

Im Erdgeschoss werden die einzelnen Ausstellungsmodule aufgebaut.

Während im 1. Stock Ausbauarbeiten durchgeführt werden, ist im 2. Obergeschoss schon mit der Teppichboden- und Fliesenverlegung begonnen worden.

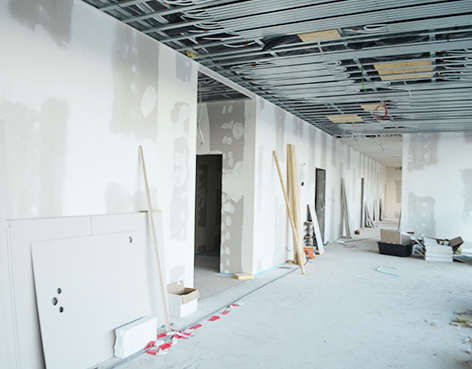

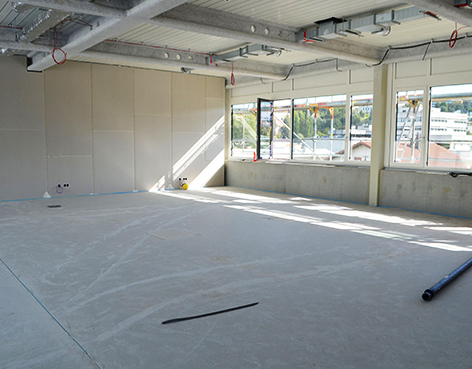

Außerdem sind die Trockenbauarbeiten für Decken und Wände sowie Elektroarbeiten voll im Gange.

November 2019

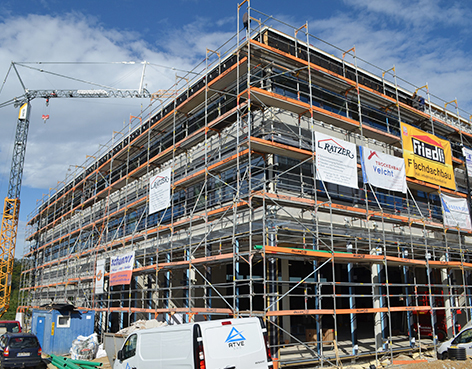

Großformatige Fassadenplatten werden an den Außenwänden angebracht.

Mit dem Aufstellen von Modulwänden hat der Ausstellungsbau im Sortimentsbereich Beuelemente bereits begonnen. Außerdem haben die Fliesenlegerarbeiten im Erdgescchoss gestartet.

Das Gründach auf der Dachterrasse im 2. Obergeschoss wurde aufgebracht.

Die Montagearbeiten an den Trockenbauwänden und -decken in den beiden Obergeschossen sind beinahe abgeschlossen.

September 2019

Auf unserer Baustelle geht's voran:

Die Fensterelemente sind größtenteils eingebaut.

In der Tiefgarage ist die Dämmung eingebracht.

Die Arbeiten an den Trockenbauwänden und an den WC-Anlagen sind weit fortgeschritten.

Im 2. Obergeschoss ist der Hohlboden eingebaut und Estrich wurde darauf verlegt.

Die Unterkonstruktion für die Fassadenverkleidung ist angebracht und demnächst beginnt die Montage der Fassadenplatten.

Juli 2019

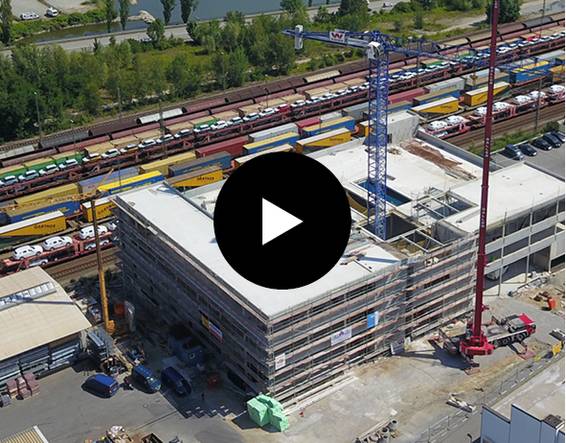

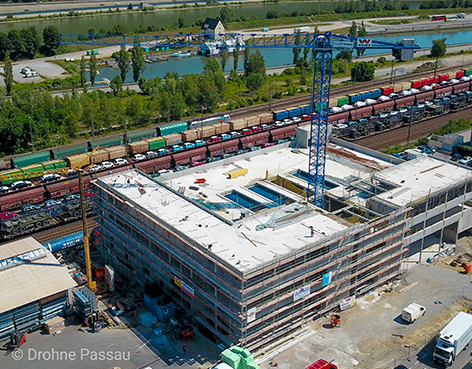

Das Video zeigt den Abbau des 45 m hohen Krans, der seit Beginn der Hochbauarbeiten im Gebäude steht. Nachdem bisher um den Kran herum gebaut wurde, musste dieser nun weichen, damit die letzten Dachlücken geschlossen werden können. Hier gehts zum Presse-Bericht.

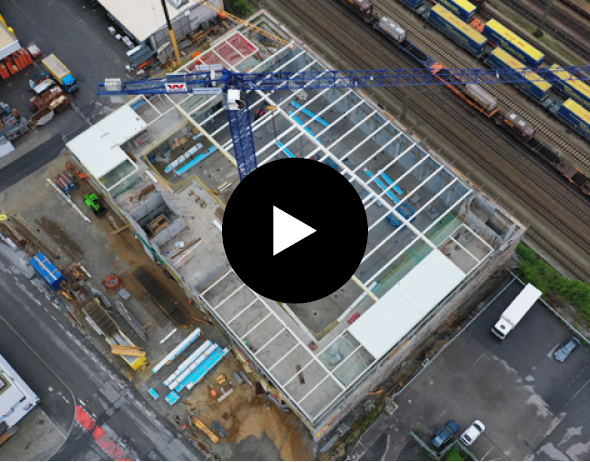

Nach Fertigstellung des zweiten Stockwerks, in dem sich zukünftig Büro- und Aufenthaltsräume befinden, steht der Rohbau weitesgehend.

Juni 2019

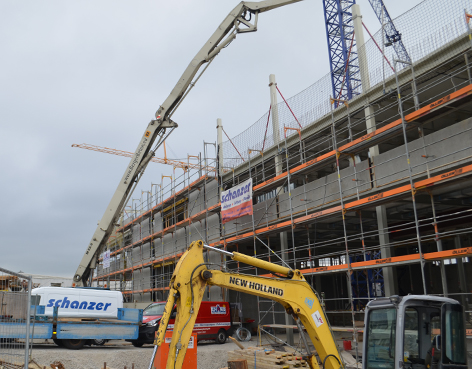

Mitte Juni ist auf der Baustelle eine der größten Betonpumpen Bayerns im Einsatz.

Mai 2019

Im Video sehen Sie eine Übersicht über den aktuellen Stand der Bauarbeiten an der neuen Kasberger Firmenzentrale: Das 1. Obergeschoss, in dem sich zukünftig Büro- und Verwaltungsarbeitsplätze befinden, entsteht.

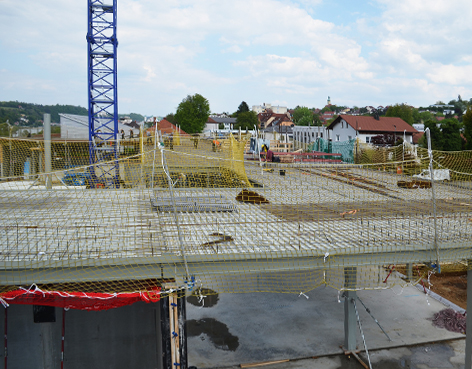

Die Arbeiten an der Ergeschossdecke sind beinahe abgeschlossen. Durch die Umsetzung als Atriumlösung erreichen die Ausstellungsräume eine Höhe von bis zu 8,5 m.

April 2019

Nachdem die Erdgeschosswände aufgestellt sind, entsteht die Stahlbaukonstruktion für das nächste Stockwerk.

März 2019

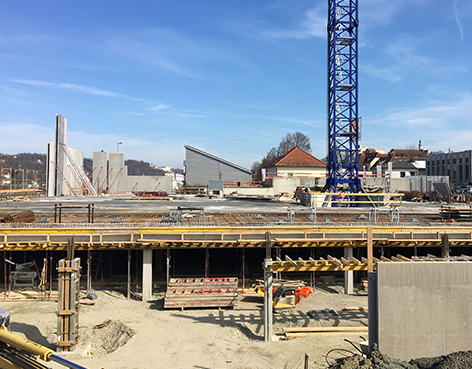

Durch die aufgestellten Außenwände ist die Atriumlösung des Gebäudes bereits jetzt schon erkennbar.

Februar 2019

Die Tiefgarage steht und bald geht es weiter nach oben...

Dafür wurden bereits im August 2018 fast 10.000 Kubikmeter Erdreich ausgehoben.

Oktober 2018

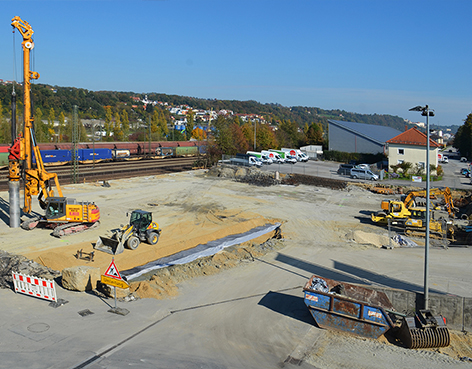

Die anfänglichen Bauarbeiten auf dem Passauer Firmengelände laufen auf Hochtouren.

Juli 2018

Spatenstich:

Mit dem Spatenstich Mitte Juli wird der Bau des neuen Ausstellungs- und Bürogebäudes in der Passauer Firmenzentrale eingeleitet.

November 2017 bis Mai 2018

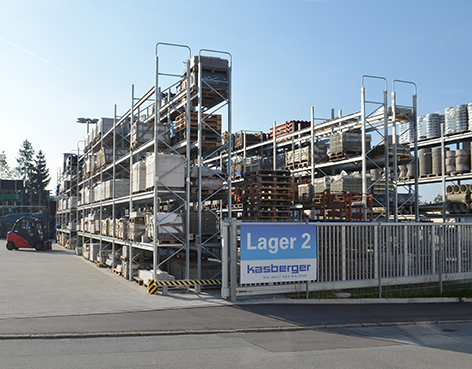

Bau des Ausweichlagers (Lager 2):

Ein Teil des Lagersortiments, das sich im Zentrallager in der Haitzingerstraße befindet, wird in den Weinholzerweg verlagert. Die leere Grundstücksfläche steht nun für den Bau des neuen Ausstellungs- und Bürogebäudes zur Verfügung.

Oktober bis November 2017

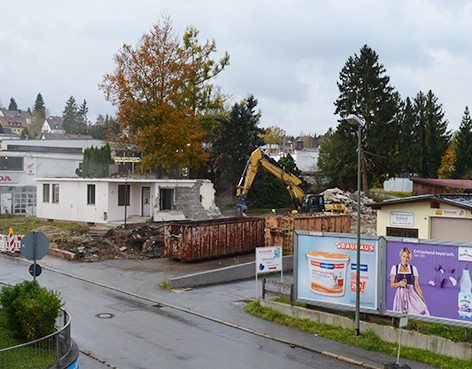

Abbruch des Gebäudes im Weinholzerweg:

Nachdem das Grundstück im Weinholzerweg, das als vorübergehendes Ausweichlager dienen soll, erworben wurde, beginnt der Abbruch des darauf stehenden Gebäudes.

bis Oktober 2017

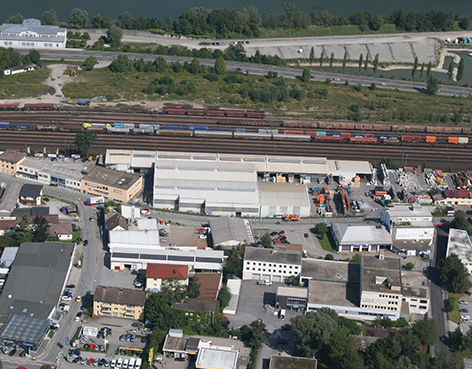

Kasberger-Areal in Passau:

In der Haitzingerstraße befindet sich, neben dem Ausstellungs- und Bürogebäude mit Aufenthalts- und Besprechungsräumen, das teilweise überdachte Lager sowie Parkmöglichkeiten für Mitarbeiter und Kunden. Im Weinholzerweg ist das Bauelemente-Lager mit dem dazugehörigen Bürogebäude ansässig.
